环氧地坪施工工艺

一、环氧地坪施工准备所需要材料好工具

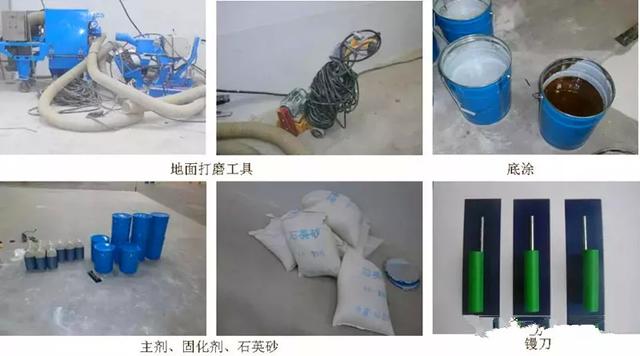

1:常见工具有地面打磨工具、地面清洁工具、镘刀等;

2:常见材料有环氧地坪漆、石英砂、固化剂、底层油漆等;

二、地坪表面的处理

1混凝土新地面因混凝土前期需要养护大约28天左右,才能达到混凝土标准要求强度,做环氧地坪漆需要过新混凝土养护期后方可施工。

2:为了保证环氧地坪漆工程质量,施工前必须清理干净混凝土地面的浮浆、沾接物、旧环氧地坪漆、灰尘等,影响环氧地坪漆与地面沾合质量的污染物。

3:如遇油法地面需特别注点清洗处理,油污必须清理干净方可施工

4:地面如用水清洗,必须保证地面干燥,不得出现积水和潮润地面。

5:如用吸尘设备,必须保证场地完死角处理好场地的清洁,最好在用清水清洗干净后,等地面完全干燥后施工

6:地面含水不得高于6%PH值应在7左右,地面无明显的孔洞和裂纹。

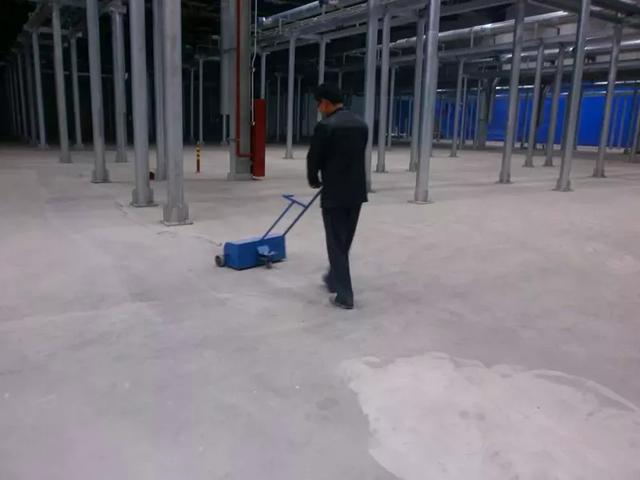

7:旧地面,应用打磨机械,打磨处理旧地面的附着物后,在进行地面无尘处理。

8:问题地面,应修补好地面的问题,再进行施工

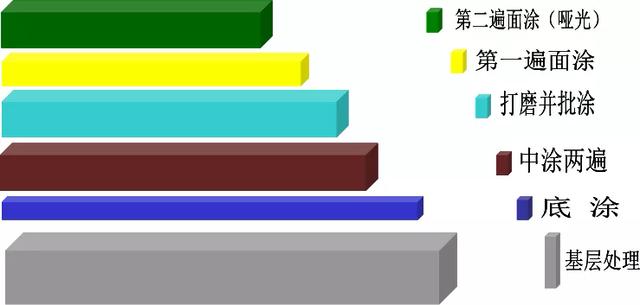

三、环氧地坪施工工艺

清洗地>处理问题地面>底涂>中涂两遍>打磨>批涂>面涂

四、底涂施工

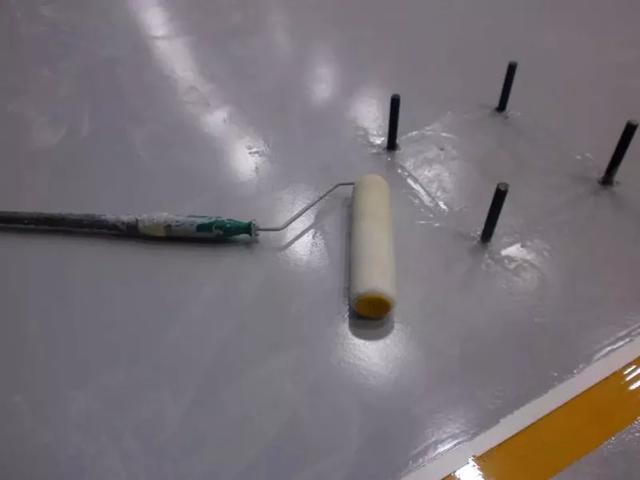

1:地在处理清洁平整扣,可以采用辊涂或喷涂底涂层。

2:底涂完成后检查是否有漏的地面,用刷子处理好,底涂过厚的地面,可以打磨处理好。

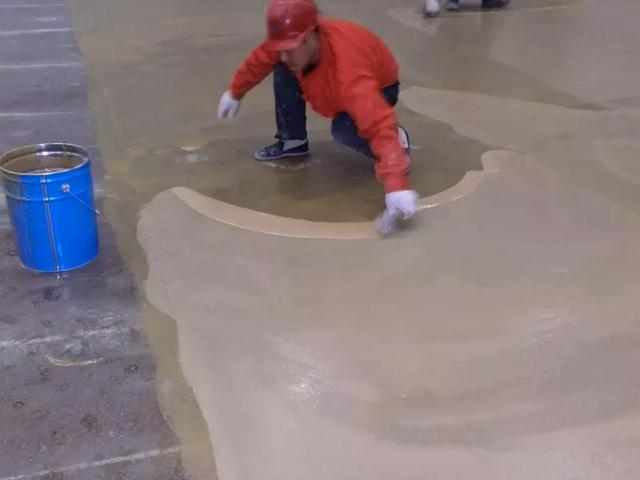

五、中间层批刮批刮料

底涂在25,4小时实干,实干后的底涂上面采用两遍象刮腻子一样的方式,进行中涂,以确保环氧地坪的耐磨性、抗压、抗冲击等性能,并保证施工的平整度。

180-120的石英砂和环氧进行1中涂,要充分搅拌均匀,刮平。

2:第一道中涂实干后,打磨平整,并吸尘清洁好施工区域。

3:第二道采用200以上的石英砂和环氧进行第二次中涂材料必须充分搅拌均匀才通进行施工。

4:第二道中涂实干后,打磨平整,并吸尘清洁好施工区域。

5:中涂两次处里完成后,如有麻面、裂纹等问题,应马上进行处理,必须保证地面平整,无麻面、无裂纹。

六、中间层施工

在打磨、清洁后的腻子表面上(20,24小时)涂饰中间层。

1.涂饰方法可用刷涂、批刮、高压无空气喷涂,大面积施工以高压无空气喷涂为最佳。 (喷涂压力为2025Mpa)

2.此遍可使地面更趋于平整,更便于发现地面仍存在的缺陷,以便面层施工找平。

3.此遍还方便甲方对设备安装等的安排。

七、面层施工

1.在中间层实干(20,7)后,进行环氧无溶剂地坪面层涂装,涂装方法用批刮和高压无空气喷涂,但以高压无空气喷涂为宜。

2.环氧地坪前应对于中间层用砂袋式无尘滚动磨砂机进行打磨、吸尘。

3.如甲方在中间层实干后,先进行了设备的安装调试,造成地面形成新的缺陷,应用批刮料找平、打磨,并吸尘、清洁。

4.面层喷涂后,如存在气泡现象应用消泡滚筒,在地坪上来回滚动,最后让其自行流平即可。

八、施工注意事项

1.冷天进行环氧地坪施工时,温度应在5以上空气湿度小于85%才能保证施工质量。

2.施工人员应做好施工安排,温度、湿度、地坪表面处理、材料实际用量做好记录,以备检验

3.环氧地坪施工完成施工设备和工具应马上清理干净

九、使用和保养

1.当该环氧地坪施工完毕后,在保养期内地坪禁止使用,保证场地通风

2.环氧地坪正常使用,禁止穿有铁钉的鞋或锐角金属在环氧地坪上划伤、碰撞

3.如环氧地坪场地安装大型机械时,应注意用橡胶垫垫上,以免大型设备对环氧地坪产生损伤

4.环氧地坪进行电焊等高温施工和生产时应做好环氧地坪的保护工作,以防伤环氧地坪

5.一旦环氧地坪有损应马上用环氧地坪进行修补处理,以免油污水渍等通过损坏处渗透到环氧地坪里,造成大面积环氧地坪脱落。

6.环氧地坪进行大面积清洗地面时,不要用强化学溶剂(甲苯、香蕉水等)使用洗衣粉、清洁剂、清水等就可以了

7.冷天进行环氧地坪施工,为了保证环氧地坪施工质量,温度应在5以上
